Planning chantier

Comment coordonner plusieurs chantiers en parallèle sans perdre le fil

5 min de lecture

Jeudi, 16h40. Trois appels en vingt minutes : le chantier de Bramois réclame un coffreur de plus pour tenir la date de la dalle, celui de Grône rend sa mini-pelle un jour plus tôt, et l’architecte de Vex avance la réception d’une semaine. Chaque appel est gérable. C’est leur combinaison qui déborde : gérer plusieurs chantiers en même temps, c’est arbitrer en permanence entre des demandes toutes légitimes, avec des ressources qui circulent de l’un à l’autre. C’est le quotidien exact des PME de 10 à 30 collaborateurs : trop grosses pour tout garder en tête, trop petites pour un planificateur à plein temps.

La bonne nouvelle : la coordination multi-chantiers n’est pas un don, c’est une méthode. Une vue d’ensemble, quatre règles d’arbitrage, un rituel hebdomadaire, et un logiciel de planning multi-chantiers pour porter le tout, même si la méthode reste valable quel que soit l’outil.

Pourquoi le multi-chantiers casse les plannings simples

Un chantier unique se planifie sur un tableau blanc. Trois chantiers, déjà, posent un problème d’une autre nature : vos ressources sont partagées. Le même grutier, la même pelle 5 tonnes, le même fourgon-grue passent de l’un à l’autre. Chaque planning de chantier pris isolément peut être parfait. C’est leur superposition qui crée les conflits : deux chantiers qui réclament les mêmes coffreurs la même semaine, une machine promise ici et attendue là.

Le piège classique : tenir un planning par chantier (un onglet Excel chacun, un tableau chacun). Personne ne voit les collisions, parce qu’aucune vue ne superpose les chantiers. Or les collisions sont précisément ce qu’il faut voir. La planification doit se faire par ressources, chantiers en colonnes : c’est le principe même de la planification des ressources : une seule vue, toutes les équipes, toutes les machines, tous les chantiers.

La vue d’ensemble ou la noyade

Le patron qui coordonne 5 chantiers sans vue d’ensemble compense de trois façons, toutes coûteuses : il téléphone (40 minutes par matin), il mémorise (jusqu’à l’oubli inévitable), il sur-réserve (« je garde Marco sous le coude au cas où », et Marco tourne à 60 % de charge).

La vue d’ensemble utile tient en un écran : une colonne par chantier, des cartes colorées par ressource, la semaine visible d’un regard. Le test est simple : pouvez-vous répondre en moins de 10 secondes à « qui travaille à Bramois mercredi, avec quelle machine ? » et à « si je retire un homme de Grône, qu’est-ce qui casse ? ». Si la réponse demande d’ouvrir trois fichiers, vous ne coordonnez pas, vous reconstituez.

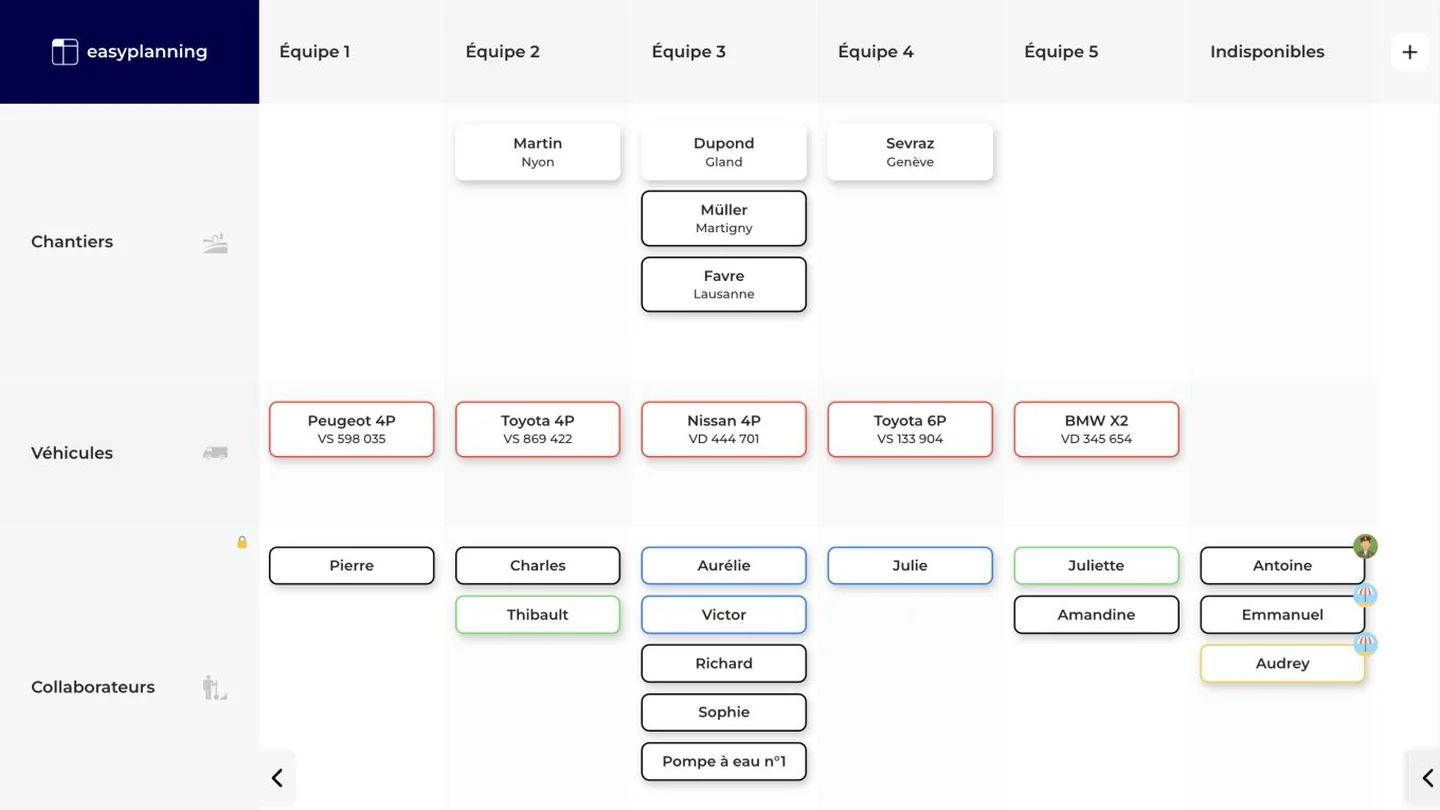

Vue EasyPlanning de plusieurs équipes et chantiers avec leurs ressources réparties

Les 4 règles d’arbitrage entre chantiers

Quand deux chantiers veulent la même ressource, il faut trancher vite et sans état d’âme. Quatre règles, dans cet ordre :

  1. Le client stratégique. Le chantier de la régie qui vous confie trois immeubles par an prime sur le chantier ponctuel, à urgence égale. Dites-le clairement en interne : c’est un critère d’entreprise, pas un favoritisme.
  2. Les pénalités et jalons contractuels. Une date de réception avec pénalités de retard bat une date de confort. Vérifiez au contrat, pas de mémoire.
  3. La séquence technique. Un retard sur une phase bloquante (la dalle qui conditionne trois corps de métier) coûte plus cher qu’un retard sur une phase terminale. Protégez les goulots.
  4. La météo. À égalité sur le reste, la fenêtre météo tranche : le travail exposé se fait quand le ciel le permet, le travail abrité attend.

Écrivez ces règles noir sur blanc. L’arbitrage cesse d’être une négociation émotionnelle à 6h50 et devient une décision de 30 secondes, que vos chefs d’équipe peuvent même prendre sans vous.

Conducteur de travaux comparant deux dossiers papier et déplaçant des aimants colorés sur un planning mural analogique

Une semaine avec l’entreprise Duroc (fil rouge)

Prenons une entreprise réaliste : Duroc Construction, 14 collaborateurs, 4 chantiers actifs : un immeuble à Sion (gros œuvre, 6 hommes), une villa à Ayent (4 hommes), une rénovation à Sierre (2 hommes) et des aménagements extérieurs à Conthey (2 hommes).

Vendredi 16h : la semaine suivante est posée en grandes masses. L’immeuble garde ses 6 hommes. La villa passe à 5 pour couler la dalle mercredi. La pelle 5 tonnes finit à Ayent mardi soir et rejoint Conthey mercredi matin.

Lundi : rien à signaler. La semaine avait été préparée, le matin est silencieux.

Mardi 15h : le maître d’ouvrage de Sierre avance sa visite à jeudi. Arbitrage règle n°1 (client régulier) : un homme de Conthey renforce Sierre jeudi. Deux cartes déplacées, tout le monde voit la nouvelle version le soir même.

Mercredi 6h55 : un maçon de la villa est malade. La matrice des compétences désigne son remplaçant à Sierre. La dalle de mercredi tient. Sans vue d’ensemble, ce même mercredi aurait coûté 45 minutes de téléphone et probablement le report de la dalle.

Vendredi : revue de la semaine. Deux arbitrages, zéro conflit de machine, zéro journée perdue. Ce n’est pas une semaine exceptionnelle. C’est une semaine préparée.

Le rituel du vendredi : 30 minutes qui tiennent la semaine

La coordination multi-chantiers se gagne une fois par semaine, le vendredi entre 15h30 et 16h. Au menu : l’avancement réel de chaque chantier (pas celui du planning, le vrai), les ressources de la semaine suivante posées chantier par chantier, les conflits résolus à froid, les livraisons et sous-traitants confirmés. C’est le rôle du planning hebdomadaire d’équipe : donner le cap que l’affinage quotidien de la veille n’aura plus qu’à préciser.

Trente minutes le vendredi paraissent chères quand le téléphone sonne. Elles sont le meilleur investissement de votre semaine : chaque conflit résolu à froid le vendredi est un conflit qui n’explosera pas à chaud le mardi à 6h50.

Questions fréquentes

Combien de chantiers peut-on coordonner en parallèle dans une PME ?

Avec un planning partagé et le rituel hebdomadaire, un dirigeant ou conducteur de travaux coordonne confortablement 4 à 8 chantiers actifs selon leur taille. Sans vue d’ensemble, la limite pratique tombe à 2 ou 3 : au-delà, la mémoire et le téléphone ne suffisent plus, et les conflits de ressources se multiplient. Le facteur limitant n’est pas le nombre de chantiers, c’est la visibilité sur les ressources partagées.

Comment arbitrer quand deux chantiers veulent la même équipe ?

Appliquez quatre critères dans l’ordre : le client stratégique (relation long terme), les pénalités contractuelles, la séquence technique (protéger les phases bloquantes), puis la météo. Formalisez ces règles par écrit : l’arbitrage devient une décision rapide et explicable, au lieu d’une négociation entre chefs d’équipe. Et déplacez la ressource au planning immédiatement, pour que tout le monde voie la même version.

Quel outil pour gérer plusieurs chantiers en même temps ?

Il faut une vue qui superpose tous les chantiers et toutes les ressources : personnes, machines, véhicules, sur un même écran. Excel par onglets et tableaux par chantier cachent justement les collisions. Un logiciel de planning visuel des ressources, avec colonnes par chantier et replanification en glisser-déposer, comme EasyPlanning (dès 59 CHF/mois, essai 30 jours), est conçu exactement pour ce cas.
